6月21日至24日,滨海旅游区域迎来一次强降雨过程。根据滨海新区防汛办公布的雨量数据,本次4天降水总量达到99.6mm。其中22日24小时降水量达到54mm,为暴雨量级。23日24小时降水量为43.6mm,也达到了大雨量级。滨旅基建公司在本次强降雨期间全力以赴,做到组织到位、准备充分、调度有序、反应及时,滨海旅游区域实现了雨停路净,有力保障了区域防汛防潮安全。具体措施如下:
一、思想高度重视,组织到位
本次降雨,上级防汛指挥机构提前2日就下达了暴雨预警。接到预警后,我司立即按照预案对排水设施运行、新建工程保障、设施安全防范、物资后勤供应等各个方面进行了部署。各板块均设专人负责,在雨前将各项准备工作全面落实。21日开始降雨,我司下达通知,建立起从公司领导到各板块负责人员在内的组织机构,安排人员开始24小时不间断的指挥、巡视及值守。在此期间,相关人员及时了解上报雨情路况以及重点地块、重点项目的排水需求,防汛办公室迅速做出判断,调整排水资源、组织应急措施,直至本次降雨过程结束。除应对区域内防汛排水工作外,我司还高度重视防潮工作。在降雨期间,公司领导带队以妈祖像为重点,对旅游区域责任范围内的海堤进行了检查,并协调解决了施工项目员工宿舍进水问题。由于本次排水防汛组织工作落实到位,为更好地完成区域排水抢险任务积累了经验。
二、雨前着手准备,储备充足
汛前,我司就根据预案准备了充足的防汛物资和排水设备。本次降雨前,南北两个区域各临时排水点位水泵全部安装到位,调试顺畅。各类配套设备、器材、用具全部清点整理,做好按需发放准备。本次降雨前,我司安排南部两座雨水泵站,以及南北两区域所有临时排水点位开泵降水,将排水系统内的水位降至低位,增大了系统调蓄能力。
三、主动作为,应急反应迅速

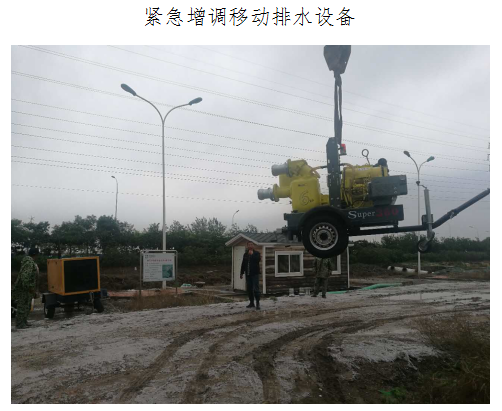

为防范突发风险,我司在雨前联络水泵租赁单位和水泵厂商,做好后续应急设备增援准备工作。降雨期间,我司对雨情路况的变化情况及时反应,迅速调整排水设备资源,保证排水安全。例如在中央大道永定新河桥桥头易积水路段,调用4台排水车排除路面积水,始终保证过往车辆的正常通行。
此外,我司除保证区域正常的排水安全外,还协助解决了紧急临时性排水需求。在南北两处有紧急临排需求的点位,先后组织投入12台水泵进行排水,临时排水总排水量达到21.8万立方。
在4天的降雨过程中,我司组织正式泵站及临排点位排除雨水的总量达到了28.8万方。6月24日,本次降雨结束后,我司相关人员仍坚守岗位,继续组织排水工作,直至将管道内积水排除。截至25日18时,南北两区域各排水系统内的水位均下降至距路面1.5米以下,我司圆满地完成了本次防汛防潮任务。
